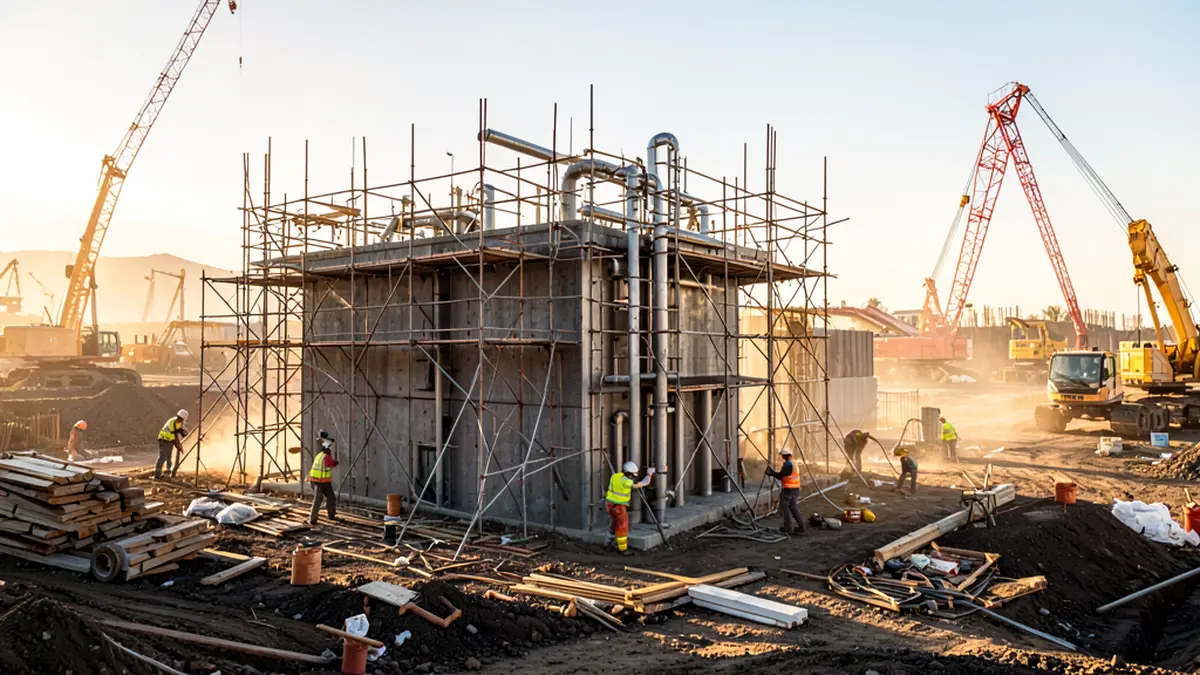

Председатель правительства Коми Дмитрий Братыненко в ходе рабочей поездки в Инту проверил ход строительства газовой котельной ПАО «Т Плюс». К настоящему времени готовность объекта достигает примерно 45%, а проект рассматривается как ключевой для стабильного теплоснабжения и улучшения экологической ситуации в городе.
- Готовность газовой котельной — около 45%
- Поставка основного оборудования выполнена на 99%
- Монтаж фундаментов почти завершён — 95%
- На площадке работают до 70 сотрудников подрядных организаций ежедневно
- Строительство водоподготовительной установки близится к завершению
- Объект мощностью 160 Гкал/час заменит устаревшую угольную ТЭЦ
- Запланированы гидравлические испытания баков в апреле
Ход строительных работ и технические особенности
Главный инженер филиала «Коми» ПАО «Т Плюс» Антон Казаков отметил, что на строительной площадке газовой котельной регулярно работают около 70 представителей подрядных организаций. В настоящее время завершён монтаж фундаментов на 95%, практически полностью поставлено основное оборудование — 99%. Строительство здания водоподготовительной установки приближается к концу, что обеспечит качество горячей воды согласно санитарным нормам.
В здании устанавливаются четыре водогрейных котла, а трубопроводы сетевой воды уже подсоединены к существующей магистрали. Также ведутся работы по возведению дымовой трубы и хранилища для резервного дизельного топлива.
Важность проекта для Инты и экологии региона
Строящаяся газовая котельная – крупный инфраструктурный объект, который должен заменить устаревшую угольную теплоэлектроцентраль. Это позволит не только повысить надёжность теплоснабжения Интинского теплового узла, но и значительно снизить вредные выбросы в атмосферу, улучшив экологическую обстановку города и региона в целом.
- Начало строительства газовой котельной — 2025 год
- Подведение коммуникаций и монтаж фундаментов — конец 2025 года
- Поставка основного оборудования — февраль 2026 года
- Монтаж и сборка оборудования водоподготовки — март 2026 года
- Планируемые гидравлические испытания баков — апрель 2026 года
